房子是临近过年突击装修的,现在已经入住了,拍照片的时候也没怎么收拾,有点乱。由于种种原因,装修时间被压缩到了10天。给大家交代一下装修10天的日程表:
第一天:拆旧,拆除需要改造的墙体和门,以及厨房,卫生间整体拆除。
第二天、第三天:水电改造;卫生间,厨房做防水;装塑钢窗,安装灯。
第四天、第五天、第六天:选瓷砖,铺瓷砖。
第七天、第八天:铺壁纸,刷房,橱柜进场。
第九天:地台,衣帽间,阳台书柜进场。
第十天:家具进场,窗帘安装,晾衣架安装。
这个是粗略的日程,因为我们要求工期,所以几乎每天都有两到三个工种共同作业。

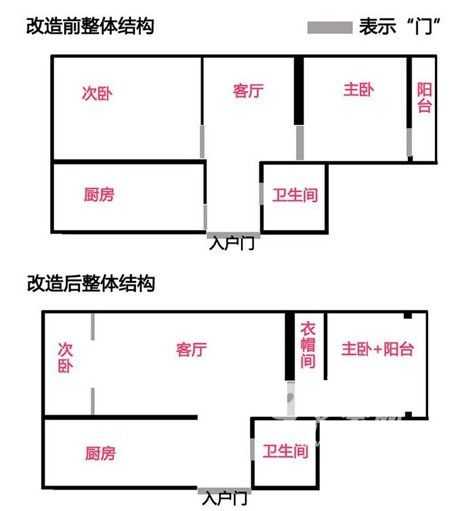

由于老房的客厅是个暗厅,没有采光,所以我们把次卧做成半开放式的,这样客厅可以从北边的窗户采光。原来的客厅只有2米×2米,是个小正方形,我们打掉了次卧的墙,往里推进了一米五,这样使客厅扩大了一些。
从次卧的方向看整个客厅,由于老公要求自己用电脑的时候也可以看到电视,他喜欢一心二用,所以把书桌安排在了沙发后面。
